Houston we have a problem – Sähköttä tontilla!

Argh! Eipä aina auta, että olen aikatauluttaja viimeiseen saakka. Tänään kamppailimme uuden ongelman kanssa. Ensi viikon maanantaina Perustava alkaa tekemään talomme perustuksia. Siihen tarvitaan sähköä. Olen tehnyt muutama viikko sitten sähkösopimuksen Carunan kanssa ja sähkön myynnistä sopparin Nordic Green Energyn kanssa. Tästä sopimusten teosta Design-Talolta tuli useampaankin otteeseen viesti ja tein sopparit hyvissä ajoin ennen määräaikaa.

Pohjatyöt on saatu nyt päätökseen ennen seuraavaa vaihetta eli paalutusta. Maasta nousee useampi putki ja nämä pitäisi varmaan jossain vaiheessa opetella, että mitä on mikäkin.



Tällä viikolla olin sitten yhteydessä Carunaan ja Design-Talojen sähkötyönjohtajaan, sillä Perustavalta soitettiin ja muistutettiin työmiesten maanantain sähkötarpeesta. Noh, Carunalta vastattiin, että DT:n sähköistä vastaava tekee heille ilmoituksen, kun tonttikeskus on kytketty eli mun ei tarvitse tehdä mitään. Ilmoituksen teon jälkeen siitä menee viesti Carunan työmiehille ja he käyvät tekemässä tarvittavat liitokset tontilla. DT:n Extranetissä tonttikeskuksen kytkentä oli aikataulutettu 24-27.2, mutta nyt Perustava olisi jo tulossa hommiin 26.2. Perustukset tulivat meille talopaketin kautta, joten en ole puuttunut näihin DT:n ja Perustavan välisiin aikataulutuksiin. Mutta eipä siinä muutaman puhelinsoiton jälkeen selvisi, että tonttikeskus kyllä saadaan kytkettyä ihan ajallaan, tämän viikon loppupuolella (kiitos myös Marilan jouston ja ennakoinnin!).

Ongelma on nyt kuitenkin siinä, että Carunalla on kuulemma hieman jäykät ja hitaat liikkeet. Sähkön kytkentää saattaa kuulemma joutua odottamaan jopa viikkoja! Alkuun murahtelin kaikille osallisille, että miksi tästä meitä ei varoitettu! Tällaiselle ikuiselle aikatauluttajalle nämä ovat suuria ahdistuksen hetkiä ja mietin koko ajan, mitä olisi voinut tehdä toisin. Toisaalta tonttikeskuksen voi asentaa vasta kun maansiirtotyöt ja pohjat on tehty. Koska rakennamme talvella pitää ketjun pelata ilman ylimääräisiä taukopäiviä putkeen, jotta maa ei ehdi liiaksi jäätyä. Ellei Caruna pysty hoitamaan kytkentää ripeästi (jota valitettavasti kaikki osalliset vahvasti kokemustensa perusteella epäili), niin meillä ei tule olemaan sähköjä tontilla maanantaina.





Soppareissa ”uhkaillaan”, että mikäli rakentaja ei ole hommannut ajoissa sähköja tontille, niin asiakas vastaa työmaa-aikaisen sähkön hankinnasta ja siitä syntyvistä kustannuksista. Työmaa-aikainen sähkönsaanti tulee varmistaa esim. aggregaatin avulla. Olo on, että syytön minä tähän olen…

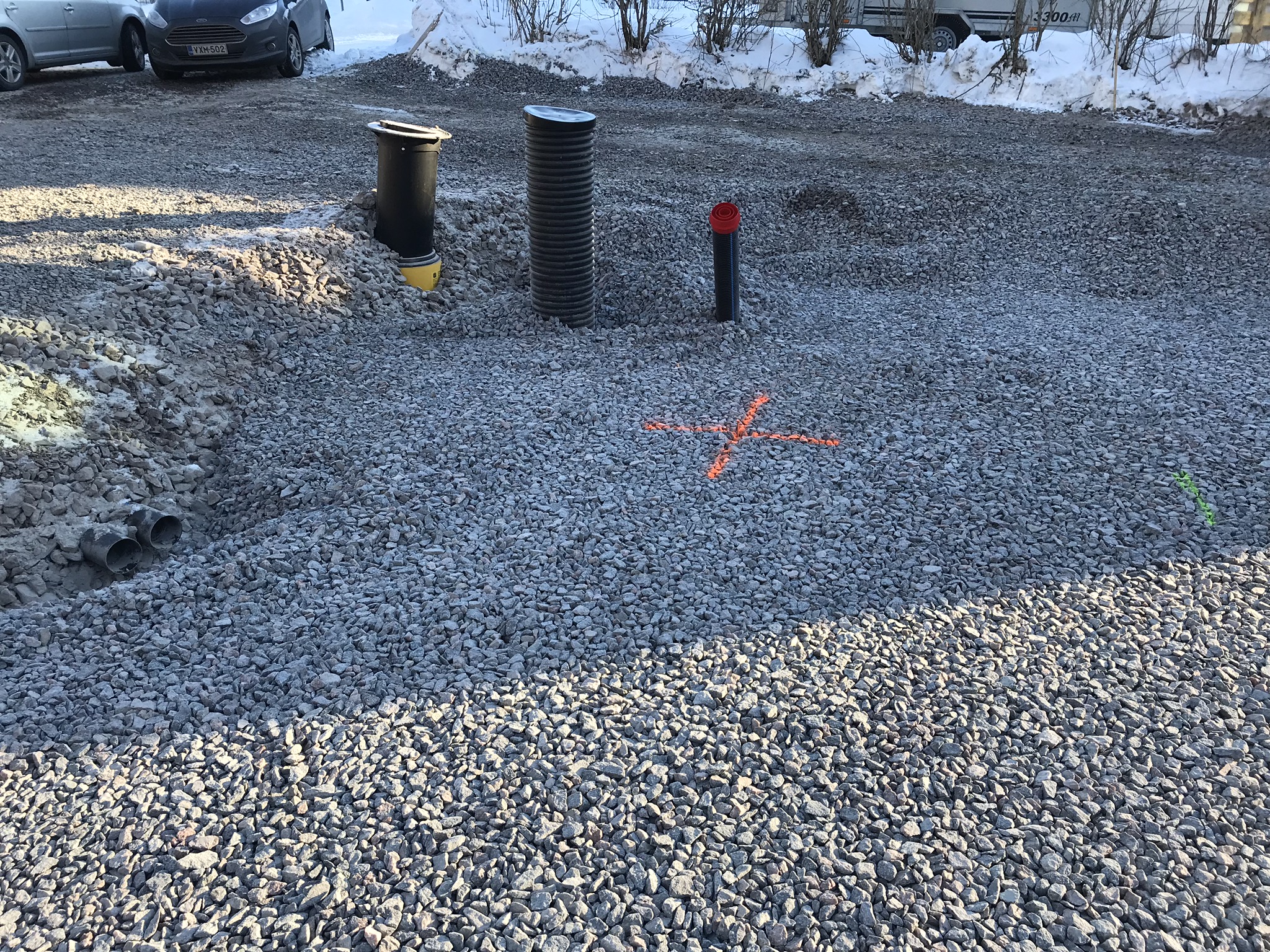

Räväkän oranssit rastit ovat merkkejä paalutukselle.

Mutta Perustavan työnjohtaja vielä puhelimessa kyseli, että olisiko sähköä mahdollista saada naapurista? Juuri soittelin tulevalle naapurillemme ja he suostuivat oitis! Ihanaa! Yksi murhe vähemmän! Tosin nyt pitää vielä selvitellä, että miten tämä käytännössä tapahtuu? Jostain voimavirtajohdoista ja 16 amppeerisesta sulakkeesta se mies taisi puhua… Puuh ja taas oppii uutta! 😀
